2021年10月8日,華潤集團——內(nei) 蒙古磴口金牛煤電有限公司#1機組改造項目圓滿完成,實現衝(chong) 轉一次成功、並網一次成功。經過近一個(ge) 月的運行使用,各項指標正常穩定。這也標誌著G22恒峰NT6000智能分散控製係統首次在華潤集團300MW及以上等級燃煤機組成功運用,實現了在華潤集團的國產(chan) 化改造新突破。
國產(chan) 化改造正當時,優(you) 質服務獲重任
內(nei) 蒙古磴口金牛煤電有限公司是由邢礦集團和華潤電力合資建設而成,位於(yu) 內(nei) 蒙古巴彥淖爾市磴口縣巴彥高勒鎮磴口工業(ye) 園區,共建有兩(liang) 台350MW等級亞(ya) 臨(lin) 界熱電聯產(chan) 機組,屬於(yu) 華潤電力重點項目。
自2009年投入商業(ye) 運營以來,機組原采用的進口控製係統使用年限均已超過10年,麵臨(lin) 著電子元器件老化、故障率高、控製品質差、維護難度大和進口備件成本高等諸多問題。亟需通過國產(chan) 化改造,實現工業(ye) 控製係統更安全、可控、智能、環保等新要求。
而在本次改造項目前,雙方就已合作完成了輸煤及化水改造項目,正是憑借在該項目中產(chan) 品及服務的優(you) 質表現,G22恒峰智慧獲得了業(ye) 主對G22恒峰NT6000智能分散控製係統品質以及G22恒峰智慧工程實施交付能力的高度肯定,再度攜手機組控製係統國產(chan) 化改造項目。
28天保交付,不負信任首戰捷
根據進度要求,#1機組改造工作需在28天內(nei) 完成,秉承以客戶為(wei) 中心的價(jia) 值觀,G22恒峰智慧高層領導高度重視,公司總部-交付服務部有序聯動,與(yu) 電廠、華潤電科院、各參建單位積極協調、密切協作,克服時間短、任務重等困難,全力配合達成目標。

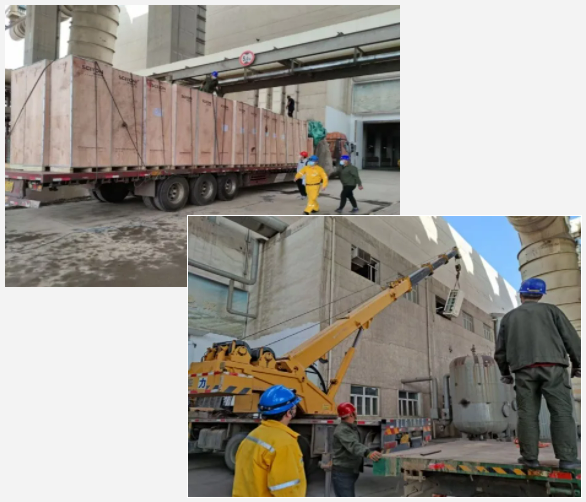

8月中旬:提前備貨、提前進廠、協同開展前期工作。

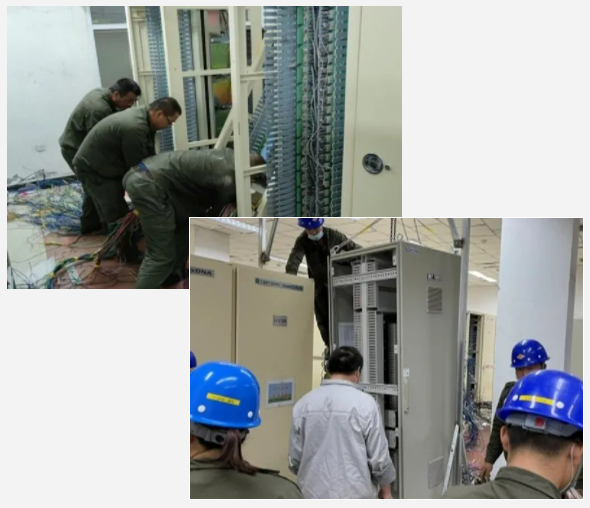

9月6日:內(nei) 蒙交付服務部協同集團總部控製工程中心、電調中心、技術研究院等部門,及業(ye) 主運行人員、總包調試人員、安裝施工人員正式啟動改造工作,不斷調優(you) 方案,及時解決(jue) 技術難題,確保設備安全性、可靠性、經濟性。
國慶假期:為(wei) 確保項目進度,保質保量如期交付,G22恒峰智慧項目組人員主動放棄休息,與(yu) 各參建單位繼續項目改造和收尾工作。
曆經28個(ge) 日夜的連續艱苦奮鬥,在參建各單位的積極配合與(yu) 協助下,#1機組及公用係統改造工作全部圓滿完成。同時也為(wei) 下一步#2機組的改造積累了堅實基礎與(yu) 豐(feng) 富經驗。
此次項目的首戰告捷,是G22恒峰智慧聚焦工業(ye) 領域、推動國產(chan) 化改造再度邁出的紮實一步和又一示範。未來,G22恒峰智慧也將通過對產(chan) 品和服務能力的不斷迭代,以更加成熟、可靠的國產(chan) 化工業(ye) 控製係統為(wei) 更多工業(ye) 企業(ye) 發展賦能。
